Darmawan Prasodjo: Kehadiran Presiden Prabowo di Aceh, Menambah Semangat Insan PLN di Lapangan

Listrik942 Dilihat

ACEH KOMENTAR-Direktur Utama PLN, Darmawan Prasodjo menjelaskan bahwa kehadiran Presiden Republik Indonesia, Prabowo Subianto yang kembali turun langsung ke Aceh memberikan dorongan moril yang sangat besar bagi seluruh insan PLN di lapangan. Dukungan tersebut menjadi tambahan energi bagi para petugas untuk bekerja lebih cepat dan semangat di tengah kondisi yang penuh tantangan.

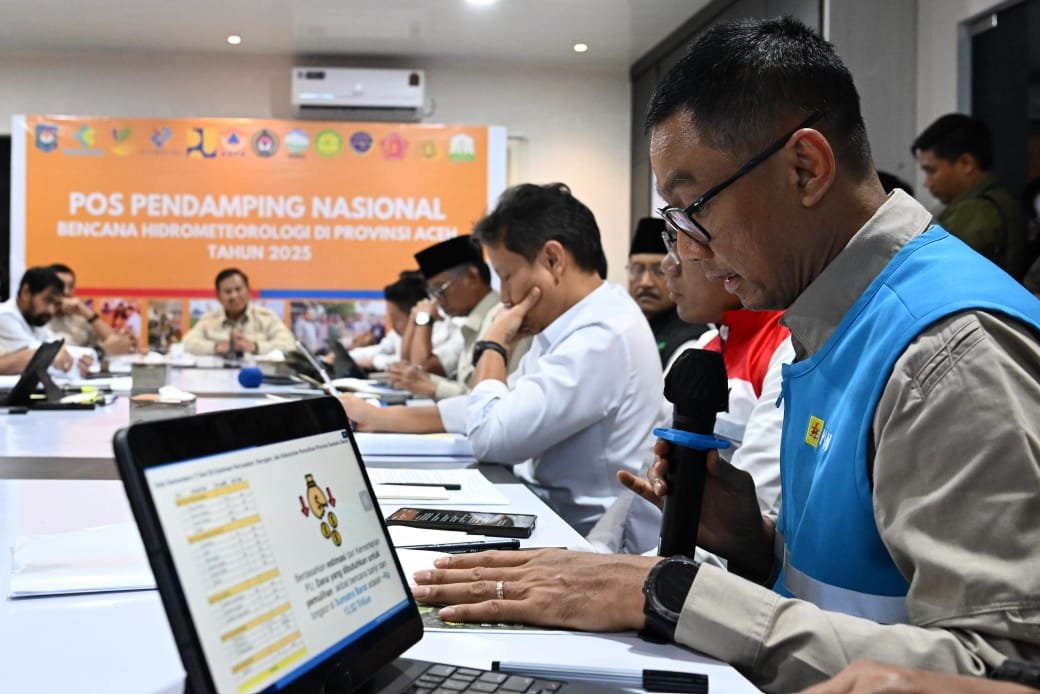

“Dukungan dan kehadiran langsung dari Bapak Presiden menjadi penyemangat luar biasa bagi seluruh tim kami di lapangan. Setelah berhari-hari bekerja non-stop, para petugas tentu kelelahan menghadapi medan dan cuaca yang ekstrem. Namun, rasa lelah tersebut berubah menjadi semangat. Hal yang sebelumnya tak mungkin, menjadi sangat mungkin. Alhamdulillah, progres pemulihan kelistrikan Aceh hari ini berhasil meningkat signifikan dari sebelumnya 81 persen menjadi 93 persen,” ujar Darmawan.

Darmawan juga menjabarkan, untuk membuat sistem kelistrikan Aceh andal seperti sedia kala, dibutuhkan waktu 24 jam ke depan untuk dilakukan proses sinkronisasi.

“Saat ini, sistem kelistrikan Aceh membutuhkan waktu 24 jam dalam proses sinkronisasi agar pasokan listrik lebih stabil dan kokoh. Proses sinkronisasi dilakukan untuk mengeliminasi pemadaman bergilir sehingga sistem kelistrikan Aceh menjadi pulih seperti sedia kala,” jabar Darmawan.

Darmawan menerangkan bahwa pemulihan sistem kelistrikan dilakukan dengan mengutamakan fasilitas-fasilitas layanan publik seperti rumah sakit, posko pengungsian, kantor pemerintahan, jaringan telekomunikasi dan fasilitas vital lainnya. Secara bertahap, pasokan listrik juga terus disalurkan ke rumah-rumah masyarakat.

“Jaringan telekomunikasi yang sebelumnya lumpuh, kini dapat beroperasi, sama seperti fasilitas-fasilitas publik vital lainnya. Kami juga tetap mengutamakan keselamatan warga dengan memastikan setiap lokasi telah aman dari genangan air sebelum kembali dialiri listrik. Tidak hanya itu, petugas PLN juga terus bersiaga di wilayah-wilayah yang terdampak untuk mengantisipasi setiap potensi gangguan kelistrikan susulan,” terang Darmawan

Darmawan juga merinci bahwa proses pemulihan menjadi sangat menantang ketika banjir dan longsor susulan merobohkan beberapa tower transmisi tegangan tinggi di sejumlah titik baru yang sebelumnya tidak terdampak. Kondisi ini memaksa PLN melakukan identifikasi ulang jaringan, mengerahkan peralatan tambahan, serta meningkatkan jumlah personel untuk membangun tower darurat dalam waktu singkat.

“Di tengah upaya penyambungan transmisi yang sudah kami identifikasi, cuaca kembali memburuk dan merobohkan tower di titik baru. Ini memerlukan peralatan baru dan tambahan tenaga di lapangan. Namun berkat kerja bersama TNI, Polri, Pemda, BNPB, BPBA, hingga masyarakat, semua kendala tersebut dapat kami atasi,” tutup Darmawan.

Narahubung
Gregorius Adi Trianto
Executive Vice President Komunikasi Korporat & TJSL PLN
Tlp. 021 7261122
Facs. 021 7227059
